楼顶LOGO发光字工程吊篮的安装、调整及使用
楼顶LOGO发光字工程吊篮的安装、调整及使用
楼顶LOGO发光字工程吊篮通常在施工现场的选定作业位置进行安装调整,一般顺序如下:

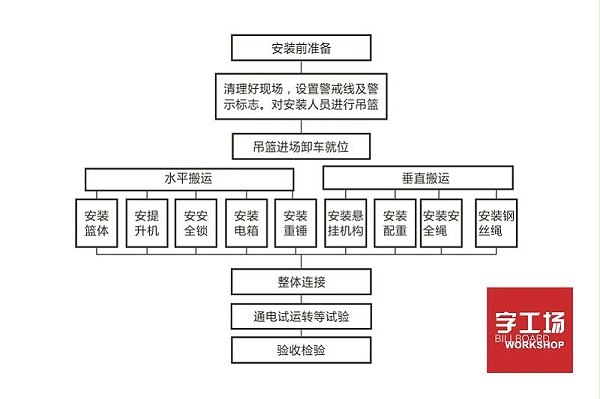

(一)吊篮安装流程图

楼顶LOGO发光字工程吊篮安装流程图<=""> (二)楼顶LOGO发光字工程吊篮悬挂机构的安装

悬挂机构一般安装于建筑物的顶面。将悬挂机构的零、组件和钢丝绳运至顶面后,在选定的位置进行安装。

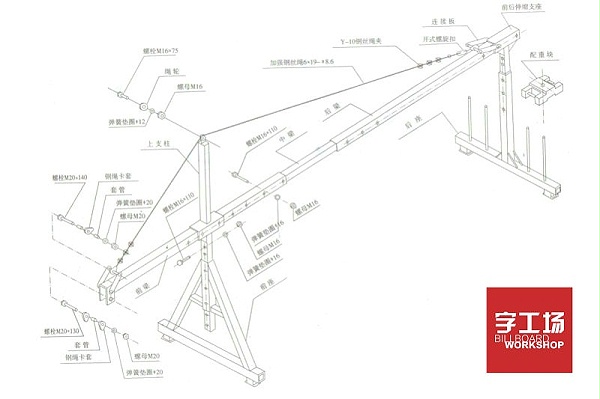

1、安装图(标准支架安装简图)

楼顶LOGO发光字工程吊篮标准支架安装简图<="">

2、楼顶LOGO发光字工程吊篮安装、调整及注意事项

①安装地面应选择水平面,遇有斜面时,应在脚轮下面用木板可靠垫平,将前、后座脚轮用木楔楔紧固定。如安装面是防水保温层面时,应在前、后座下加垫2.5——3厘米厚木板,防止压坏防水保温层面。

②可调试悬挂支架的调节支座高度应使前梁下侧面略高于女儿墙(或其它障碍物)高度,在可能情况下,应在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。

雷杜生命楼顶LOGO发光字工程<=""> ③前梁伸出端悬伸出长度额定调整范围0.3——1.8米。超过额定悬长度时,必须采取可靠的加强措施和减少额定工作载荷,并经责任部门确认后方可使用。

④前、后座间距在场地允许条件下,应尽量调整至最大距离。

⑤两个支架间距离应调整至前梁悬伸端点间距离比悬吊平台长度小3——5厘米。

⑥张紧加强钢丝绳时,应使前梁略上翘3——5厘米,产生预应力,提高前梁刚度。

动车国际楼顶LOGO发光字工程<=""> ⑦装夹钢丝绳时,绳夹的数量不少于3格,U型开口在钢丝绳尾对侧,且方向一致。绳夹应从吊装点处开始依次夹紧,并在最后一次绳夹和前一个绳夹间,应使钢丝绳有少许拱起。绳夹螺母拧紧时,应将钢丝绳夹扁至1/2-1/3直径。

⑧垂放钢丝绳时,应将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放,严谨将钢丝绳秤盘向下抛放。钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳应仔细盘好扎紧,不得任意散放地面。

⑨悬持支架定位后,应将前、后座脚轮用插销固定;最好用木楔将脚轮楔紧并检查各连接螺栓应可靠坚固,不可有虚紧或松动。
