甲级写字楼标识发光字工程吊篮移位和拆卸工艺流程
㈠、 甲级写字楼标识发光字工程吊篮移位流程

①  移位前必须将吊篮平台降至地面或可靠平台上

② (同拆除方法)先拆下安全钢丝绳上的重锤,将钢丝绳从提升机和安全锁内抽出,并抽回天面。

③  断电。

④  分别卸下配重、拆散悬挂机构等,再将已拆散的配重、悬挂机构、钢丝绳等分别人工搬运到需下次工作的相应楼面点,移动地面吊篮工作平台到相应所需位置。

万达甲级写字楼标识发光字工程1

⑤  再按安装要求进行安装(同安装方法)。

⑥  再进行移位后的安全检查与通电试运行试验(方法同安装)。

⑦  再进行移位后的验收、交接(方法同安装)。

㈡、甲级写字楼标识发光字工程吊篮的拆卸步骤与安装步骤相反,按相反顺序进行即可。拆卸方法如下:

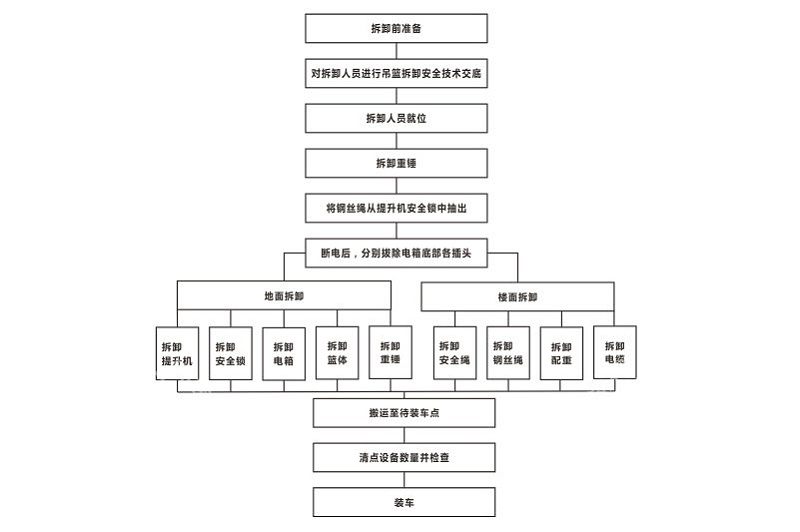

①  甲级写字楼标识发光字工程吊篮拆卸工艺流程图

万达甲级写字楼标识发光字工程拆卸图

②  甲级写字楼标识发光字工程拆卸方法与步骤

(1) 做好拆卸前准备工作,拆卸前与拆卸人员及使用方工地负责人做好拆卸安全技术交底等工作。

(2) 拆卸前应对吊篮进行全面检查,与使用方工地负责人清点设备数量,有无损坏,记录损坏情况。

(3) 将工作平台停放在地面上,防止工作平台位移、倾覆而损坏。

(4) 先拆下安全钢丝绳上的重锤,分别将动力钢丝绳和安全钢丝绳完全从提升机、安全锁中退出,并将退出的4 条钢丝绳拉到楼面上,将4 条钢丝绳自悬挂机构上拆下,卷成约直径60cm 的圆盘在3 个位置上扎紧。

万达甲级写字楼标识发光字工程2

(5) 切断总电源,将电源电缆从电箱上拔出,将电源电缆拉到上方或放至地面,卷成直径约60cm 的圆盘,在3 个位置扎紧;将提升机、限位装置插头从电箱中拔出。

(6) 再分别进行工作平台即篮体的拆卸:分别卸下提升机螺栓螺帽,拆下提升机,卸下安全锁螺栓螺帽,卸下安全锁、限位装置,卸下电箱,再松开篮体各螺栓,分别拆散篮体的边板、底板、吊架等。

万达甲级写字楼标识发光字工程

(7) 再分别进行楼面上的悬挂机构拆卸,取下配重前再次确认是否已拆除悬挂机构上的4 条钢丝绳,之后开始卸下配重,将悬挂机构往后或侧移,使前梁前部露出墙外的部分移进楼面内,松开花腩螺丝,拆下张紧绳,一人先扛住前梁保护下,一人扶住中梁,松开之间的螺帽、拆下螺栓,退出中梁,即将悬挂机构分成前后两部分,将前部分小心放置地面,分别卸下中梁、后梁、后升降架、后梁立柱、后底梁,再分别卸下前部分的前梁上立柱、前梁、前升降支架,将拆卸的所有零部件放置规定位置(桶或纤维袋)内,并加以保护。

(8) 拆卸时注意事项:5~7 楼设备拆卸搬运使用升降机,10 楼需由塔吊整体吊运到制定开阔位。搬运时要注意轻拿轻放,避免人为损坏,注意停放现场的设备看护、防止丢失,避免损坏周围物品及环境。

(9) 将拆卸下来的吊篮设备组织装车,办理退场手续。
